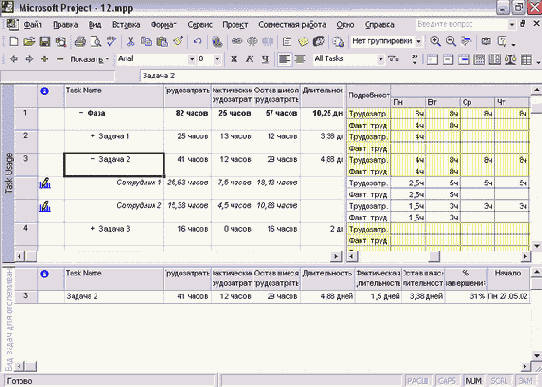

После изменения данных о фактических трудозатратах в таблице нижнего представления изменяются повременные данные
После изменения данных о фактических трудозатратах в таблице нижнего представления изменяются повременные данные

Данные, вводимые в поле Actual Work (Фактические трудозатраты) для задачи, не являются повременными, и для перевода их в повременные данные программа должна определить, к какому временному интервалу они относятся. Поскольку эти данные обозначают объем проделанной работы на текущий момент времени, они относятся к интервалу между текущей датой и датой запланированного начала задачи.
Аналогично, данные поля Remaining Work (Оставшиеся трудозатраты) обозначают объем трудозатрат, которые нужно осуществить в будущем. Поэтому при переводе их в повременные данные MS Project распределяет их в интервале между текущей датой и датой окончания задачи. Перевод сводных данных в повременные не так прост, и логика работы MS Project зависит от настроек программы и от выбранной даты отчета.
