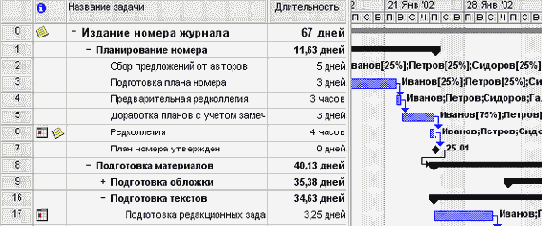

На рис. 14.18 (файл 7.mрр) мы просматриваем на этой диаграмме назначения только нужных нам задач. У Петрова и Сидорова загрузка точно такая же, как была у Иванова до выравнивания. Следовательно, мы можем распределить их трудозатраты аналогично: сократим длительность назначения в Доработке планов с учетом замечаний до 1 часа, трудозатраты в который составят 0,75 часа, и сократим трудозатраты по Подготовке редакционных заданий. Трудозатраты на последнюю задачу составляют 7,5 часа, хотя 25 января у этих ресурсов есть только 5 свободных часов на нее. Соответственно, перенесем 2,5 часа загрузки на 29 января, а 5 часов трудозатрат равномерно распределим по 5 календарным дням.
